Дулааны шугам сүлжээний засварын ажил энэ сарын 15-наас эхэлнэ
Улаанбаатар хотын хэмжээнд 390 орчим км урттай дулааны шугам байдаг бөгөөд үүний засвар арчлалт, аюулгүй байдлыг "Улаанбаатар дулааны сүлжээ" ТӨХК хариуцан ажилладаг.
Эрчим хүчний яам, Улаанбаатар хотын Захирагчийн ажлын алба /УБЗАА/-наас баталсан төлөвлөгөөний дагуу 2022 онд улс, нийслэлийн төсвийн хөрөнгө оруулалтын хүрээнд 10 магистраль, шугамыг өргөтгөх, засварлах ажлыг хийнэ.
Засварын ажил тавдугаар сарын 15-наас есдүгээр сарын 1-ний хооронд үргэлжилж, дулааны улирал эхлэх үед халаалт түгээхэд саадгүй бэлэн болгохоор зорин ажиллаж байна.
"Улаанбаатар дулааны сүлжээ" ТӨХК-ийн Ерөнхий инженер Ш.Мөнхжаргал “Дулаан хангамжийн шугам, тоноглолд 2022 оны зун хийх засварын ажлын графикийг гарган УБЗАА, Эрчим хүчний яамаар батлуулсан. Мөн Диспетчерийн Үндэсний төв, Орон сууц, нийтийн аж ахуйн удирдах газар, "Улаанбаатар дулааны сүлжээ" ТӨХК-ийн зөвшөөрлөөр засварын ажлын төлөвлөгөөг гаргасан. Магистраль шугамуудыг шинэчлэн, өргөтгөх ажлыг хийх ба үүнээс гадна есөн багц шугамд нягтын туршилт хийж, засварлана. Магистраль тус бүрээсээ шалтгаалж засварын ажил нь 7-14 хоног үргэлжилнэ” гэв.
Мөн Эрчим хүчний Яам, Сангийн яам, "Улаанбаатар дулааны сүлжээ" ТӨХК, Дэлхийн банкны Олон улсын хөгжлийн ассоциаци хамтран 2021-2025 он хүртэл "Улаанбаатар хотын дулаан хангамжийн үр ашгийг нэмэгдүүлэх" төслийг хэрэгжүүлж байгаа. Төслийн хүрээнд Улаанбаатар хотын зургаан дүүргийн 11 хорооны нутаг дэвсгэрт байрлах ашиглалтын хугацаа дууссан 12.8 километр урт дулааны магистраль шугам, гурван насос станцыг өргөтгөн шинэчлэх аж.
Үүнээс энэ онд Хан-Уул дүүргийн гуравдугаар хороонд байрлах 2.8 километр урт 5а магистраль шугам, Баянгол дүүргийн гуравдугаар хороонд байрлах нэг километр урт 3г магистраль шугамын барилга, угсралтын ажлыг хийж гүйцэтгэхээр төлөвлөжээ.
Энэ талаар тус төслийн зохицуулагч Э.Мөндөр “5а магистраль шугам буюу дулааны III цахилгаан станцаас Монгол, Солонгосын хамтарсан политехникийн коллеж хүртэлх ил шугамыг буулгаж, өргөтгөнө. Маш том хэмжээний ажил тул таван хэсэгт хуваан, тендер зарласан. Тендерт шалгарсан компаниуд өчигдрөөс ажилдаа орохоор бэлтгэл хангаад байна. Харин 3г магистралийн хувьд Дунд голын гүүр орчмоос Барсын гүүр хүртэл үргэлжлэх ил шугамыг газрын гүнд байршуулна. Ингэхдээ Алтай хотхон, Эрчим хүчний яам орчмын байруудын халуун усыг 5-8 дугаар сарын тодорхой өдрүүдэд хязгаарлах юм” хэмээв.

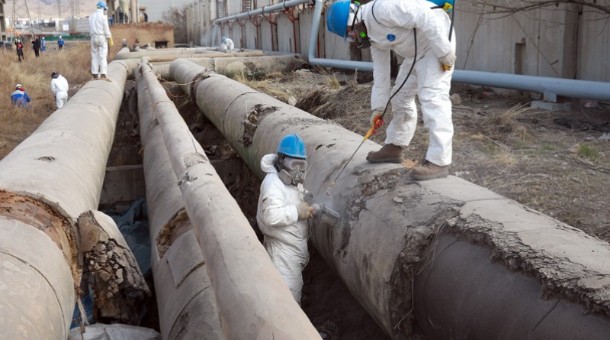

Дулааны шугам хоолойн дулаалгад шилэн хөвөн ашигладаг бөгөөд ажилчдын аюулгүй байдлыг хангаж зориулалтын хувцас хэрэглэл, маскаар бүрэн хангажээ. Мөн засварын ажлаас гарсан шилэн хөвөнгийн хог хаягдлыг ойр орчмын айл өрхүүдийн аюулгүй байдалд хохирол учруулалгүй тусгай хогийн уутанд хадгалан, хортой хог хаягдлын цэгт тушаадаг гэдгийг тайлбарлаж байлаа.
Ийнхүү ашиглалтын хугацаа дууссан шугамыг шинэчлэн сольсноор 30 жилийн турш ашиглах боломжтой. Цаашид төслийн дараагийн үе шатны ажилд тусгагдсан ашиглалтын хугацаа дууссан, аваар саатал гарах өндөр эрсдэлтэй хэд хэдэн магистраль, насосын станц зэргийг үе шаттай шинэчлэн солихоор төлөвлөжээ. Тус төсөл хөтөлбөр хэрэгжсэнээр гэр хорооллыг төвлөрсөн дулаан хангамжийн сүлжээнд холбох боломж бүрдэх юм.
Сэтгэгдэл
Тендэр [103.57.92.132] 2022-05-07 11:48:07
Шугам хуучирсан нь үнэн гэхдээ арай ойрын 10 жилдээ задарчихааргүй санагдана.Том мөнгө цохих нь дээ.
Зочин [103.212.119.17] 2022-05-07 02:39:11
Энэ уул нь тийм удаан хийгээд байх ажил биш шуу дээ бараг 4 сар шахуу хийдэг тэгээд халуун усаар таслах юм бна даа арай удаан байна шуу дээ 1 сар бол болно уунээс хунд ажлыг богино хугацаанд хийдэг шуу дээ
